Warum Sie mit der Vorbereitung Ihres Standorts heute beginnen müssen – auch wenn in Ihrem Fuhrpark noch kein E-Fahrzeug fährt.
Im Artikel „Wenn der Standort an seine Grenzen stößt“ der Ausgabe 4/26 wurde der Standort als energetisches Gesamtsystem beschrieben: Wer Photovoltaik, Speicher, Wärmepumpe und Ladeinfrastruktur in der Summe denkt und plant, vermeidet teure Korrekturen im Projektverlauf und in der Zukunft. Eine Frage blieb dabei bewusst offen: Warum wird Ladeinfrastruktur überhaupt zu dem zentralen Thema, an dem sich viele Standorte gerade neu ausrichten? Die Antwort liegt nicht in einer einzelnen Entwicklung. Eine Vielzahl äußerer Faktoren wirken in zunehmendem Maße auf Unternehmen ein. Sie verändern, in welchem Tempo Unternehmen ihre Fahrzeugflotten elektrifizieren. Und sie machen die Frage nach der Ladeinfrastruktur am eigenen Standort zum Bestandteil dieser Entscheidung – nicht zum Folgethema, das man später angeht.
Warum 2030 zum Schwellenjahr wird
Im Jahr 2030 erreichen die Flottenstrategien der Fahrzeughersteller einen Kipppunkt. Die EU-Verordnung über CO₂-Flottengrenzwerte verpflichtet Lkw-Hersteller, die durchschnittlichen Emissionen ihrer Neuzulassungen bis zum Reportingjahr 2030 um 43 Prozent gegenüber 2019 zu senken; bis 2035 sind es 65 Prozent, bis 2040 dann 90 Prozent. Bei Pkw liegt der Grenzwert ab 2030 bei 49,5 Gramm pro Kilometer, ab 2035 dürfen rechnerisch nur noch emissionsfreie Neuzulassungen einbezogen werden. Bei Nichteinhaltung drohen Strafzahlungen, die nach Schätzungen des McKinsey Center for Future Mobility allein die europäische Lkw-Industrie 2,2 Milliarden Euro kosten könnten – etwa die Hälfte des aktuellen Branchengewinns. Daraus folgt eine klare Vorgabe an die Hersteller: Sie müssen ihre Verbrennermodelle bis 2030 deutlich zurückfahren und ihre E-Anteile entsprechend hochfahren.
Juni 2026: 42 Monate bis 2030
Wer akzeptiert, dass bis 2030 ausreichende und zum Standort passende Ladeinfrastruktur in Betrieb sein muss, kann ganz einfach rückwärts rechnen. Ladeinfrastrukturprojekte haben einen Umsetzungszeitraum von 18 bis 30 Monaten – Standortprüfung, Konzept, Netzanschlussklärung, Planung, Genehmigung, Beschaffung, Bau, Inbetriebnahme. Für größere Vorhaben mit neuem Mittelspannungsanschluss und Trafo eher am oberen Ende, in komplexen Konstellationen auch darüber hinaus. Kleineren Projekten in der Niederspannung bleibt etwas mehr Zeit bis zur Umsetzung – aber kein beliebiger Spielraum. Für die eigentliche Entscheidungsfindung, Budgetierung, Finanzierung, Partnerwahl, Beschaffungsstrategie zukünftiger Fahrzeuge bleibt damit ein überschaubarer Korridor.

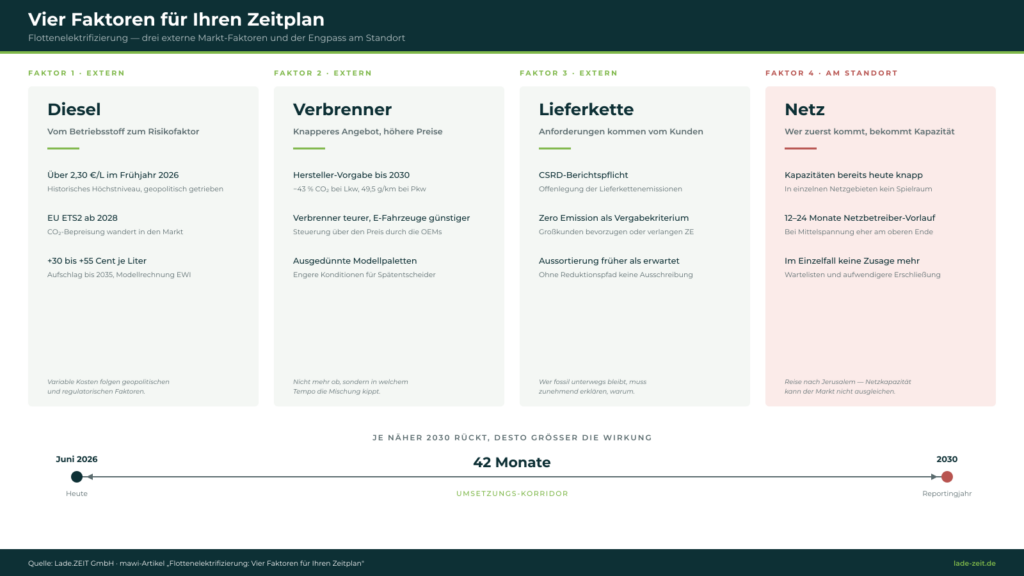

Wer noch nicht überzeugt ist, dass das eigene Unternehmen betroffen ist: Nachfolgend die vier taktgebenden Faktoren, die auf die Fuhrparkstrategie und notwendigen Zukunftsentscheidungen für den Standort einwirken. Allen ist gemein: je näher 2030 rückt, desto größer ihre Wirkung.
Diesel: Vom Betriebsstoff zum geopolitischen Risikofaktor
Am 8. April 2026 teilte der ADAC mit, dass sich der Preis für einen Liter Diesel auf 2,447 Euro verteuert und damit ein neues historisches Höchstniveau erreicht hat – getrieben von geopolitischen Faktoren. Logistikverbände warnen vor existenzbedrohenden Belastungen für eine Branche, deren Geschäftsmodell jahrzehntelang am Dieselpreis ausgerichtet war. Hinzu kommt der absehbare CO₂-Preis: Mit dem europäischen Emissionshandelssystem ETS2 ab 2028 wandert die CO₂-Bepreisung in einen Marktmechanismus; eine Modellrechnung des Energiewirtschaftlichen Instituts Köln (EWI) rechnet mit rund dreißig Cent zusätzlich pro Liter Diesel zum Start und bis zu fünfundfünfzig Cent bis 2035. Das eigentliche Thema ist nicht die aktuelle Spitze, sondern eine strukturelle Erkenntnis: Ein Geschäftsmodell, dessen wichtigste variable Kostenposition außenpolitischen und regulatorischen Faktoren folgt, ist verwundbar – und überträgt diese Verwundbarkeit auf jedes Glied der Wertschöpfungskette.
Verbrenner: Knapperes Angebot, höhere Preise
Was die Hersteller bis 2030 leisten müssen, prägt zunehmend die Käuferseite. Marktbeobachter rechnen damit, dass die Hersteller die Steuerung über den Preis vornehmen: Verbrenner werden teurer, Elektrofahrzeuge günstiger. Wer in den kommenden Jahren seine Flotte erneuert – ob Pkw, leichte Nutzfahrzeuge oder Lkw – wird das in der Beschaffung merken. Wer 2030 noch in nennenswertem Umfang Verbrenner einkaufen will, verhandelt aus einer anderen Position als heute, mit ausgedünnten Modellpaletten und engeren Konditionen. Die Frage ist nicht mehr, ob sich die Antriebsmischung in der Flotte verschiebt – sondern in welchem Tempo.
Lieferkette: Die Anforderungen kommen vom Kunden
Ein dritter Faktor kommt von der Nachfrageseite. Mit der europäischen Berichtspflicht zur Nachhaltigkeit (CSRD) müssen große Unternehmen ihre Lieferkettenemissionen offenlegen, also auch jene, die durch Spediteure und Lieferanten verursacht werden. Konsequenterweise fragen sie diese Daten ab und machen sie zum Bestandteil ihrer Auswahlentscheidungen. Wer in einer Ausschreibung keine belastbaren Emissionsdaten oder keinen Reduktionspfad vorweisen kann, wird zunehmend früh aussortiert. Betroffen davon sind nicht nur klassische Speditionen, sondern genauso das produzierende Gewerbe oder der Komponentenhandel mit eigener Auslieferung. Überall dort, wo Waren auf der Straße zum Kunden gelangen, verschiebt sich die Beweislast: Wer fossil unterwegs bleibt, muss zunehmend erklären, warum.
Depot-Laden: Die wirtschaftliche Basis
Wer auf diese drei Faktoren reagiert und elektrifiziert, stößt auf eine wirtschaftliche Grundregel: Eine E-Flotte rechnet sich dort, wo sie zuverlässig und kostengünstig geladen werden kann. Bei Pkw-Flotten reicht dafür häufig das AC-Laden während der Standzeiten am Standort; hier können organisatorische Faktoren wie Kunden- und Mitarbeiterzufriedenheit den wirtschaftlichen Aspekten gleichgestellt oder sogar übergeordnet sein. Bei leichten Nutzfahrzeugen und vor allem bei Lkw verschiebt sich das grundlegend: Hier entscheidet das Depot-Laden sowohl über die Wirtschaftlichkeit als auch über die Zuverlässigkeit von Organisation und Betrieb – öffentliches Schnellladen ist Reserve, nicht Geschäftsmodell. In beiden Fällen landet die Frage bei der Energieinfrastruktur des eigenen Standorts. Ladeinfrastruktur ist in den meisten Fällen der größte einzelne Energieverbraucher, der an einem Gewerbestandort hinzukommt. Alle Investitionen in die Energieinfrastruktur eines Standorts müssen Sie deshalb heute mitdenken – wer Netzanschluss, Stromverteilung, Speicher oder Photovoltaik ohne den späteren LIS-Bedarf plant, baut für die erste Welle und muss in der zweiten nachsteuern.
Hinzu kommt: Die Elektrifizierung einer Flotte ist ein Systemwechsel, kein bloßer Wechsel des Antriebs. Sie funktioniert am besten stufenweise – mit ersten Pilotfahrzeugen, eigenen Erfahrungen, schrittweiser Skalierung. Eine belastbare Planung der Ladeinfrastruktur folgt dieser Logik: Investitionen erfolgen bedarfsgerecht und bleiben zugleich zukunftsorientiert erweiterbar.
Netz: Wer zuerst kommt, bekommt Kapazität
Der vierte Faktor wirkt nicht von außen wie die ersten drei, sondern liegt direkt am eigenen Standort. Während Diesel, Verbrenner-Markt und Kundenanforderungen die Flottenentscheidung treiben, entscheidet hier das Stromnetz über das Tempo der Umsetzung. Eine Erhöhung der Anschlussleistung, erst recht ein Wechsel von Niederspannung in die Mittelspannung, erfordert Netzverträglichkeitsprüfung, Planung, Genehmigung und Umsetzung beim Netzbetreiber. Je nach Region und Ausgangslage kann dies zwölf bis vierundzwanzig Monate dauern, in komplexen Konstellationen länger. Hinzu kommt: Die verfügbaren Kapazitäten in einem Netzgebiet sind endlich – und bereits heute knapp. Wer früh anfragt, bindet noch verfügbare Kapazitäten für sich; wer später kommt, kann auf Wartelisten landen, muss aufwendigere Erschließungen mittragen oder wird im Einzelfall keine Zusage mehr erhalten. Es ist eine Reise nach Jerusalem, in der auch Wohngebiete, Industrieparks und PV-Einspeiser um die gleichen Stühle konkurrieren. Wer zu spät kommt, findet seinen Platz nicht mehr besetzt – unabhängig davon, wie groß der Bedarf ist oder wie weit Beschaffung und Konzept im eigenen Haus gediehen sind.
Was passiert, wenn nichts passiert
Drei Wirkungen treten parallel auf, wenn ein Unternehmen die Vorbereitung nicht beginnt. Erstens entscheidet zunehmend die Nachfrage darüber, wer im Lkw-Geschäft am Markt bleibt: Kunden in der Lieferkette machen „Zero Emission bevorzugt“ oder „ausschließlich Zero Emission“ zum Vergabekriterium. Wer keine emissionsfreien Fahrzeuge im Einsatz hat, verliert Aufträge – früher als oft angenommen. Zweitens verstärkt sich die Nachfrage nach Ladeinfrastruktur-Projekten insgesamt: Der Trend zur Flottenelektrifizierung wird deutlicher, der Dieselpreis treibt zusätzlich, und mit der aktuellen Bundesförderung für Nutzfahrzeug-Ladeinfrastruktur kommt ein weiterer Beschleuniger hinzu. Das wirkt auf Lieferzeiten für Hardware und Projekt-Umsetzungszeiten. Aber es gibt die dritte Größe, die der Markt nicht beeinflussen kann: die Netzkapazität. Wer sich heute nicht die notwendige Anschlussleistung sichert, geht leer aus oder wartet Jahre auf neu zu schaffende Kapazität. Das größte Risiko liegt damit im weiteren Verzögern notwendigen Handelns.
Aus „ob“ wird „wann“
Die Frage, ob ein Unternehmen seine Flotte elektrifiziert, ist in den meisten Fällen entschieden – nicht durch Überzeugung, sondern durch das Zusammenwirken von Marktpreisen, Regulierung und Kundenanforderungen. Was offenbleibt, ist die Frage nach Reihenfolge, Tempo und technischer Grundlage. Wer das nicht nur auf sich zukommen lässt, sondern aktiv gestaltet, verschafft sich genau die Handlungsfähigkeit, die unter wachsendem äußerem Druck über den erfolgreichen Systemwechsel entscheidet.
Autor des Beitrags ist Holger Janutta-Winkler, Senior Key Account Manager bei der Lade.Zeit GmbH.
